大分県津久見市チカ様邸 工事記録
2013年01月28日
25年1月26日(土) 「3名」 累計35.7人|予測34人
25年1月28日(月) 「3名」 累計38.7人|予測34人
土曜日と月曜日(本日)2日分更新します。
【28日】

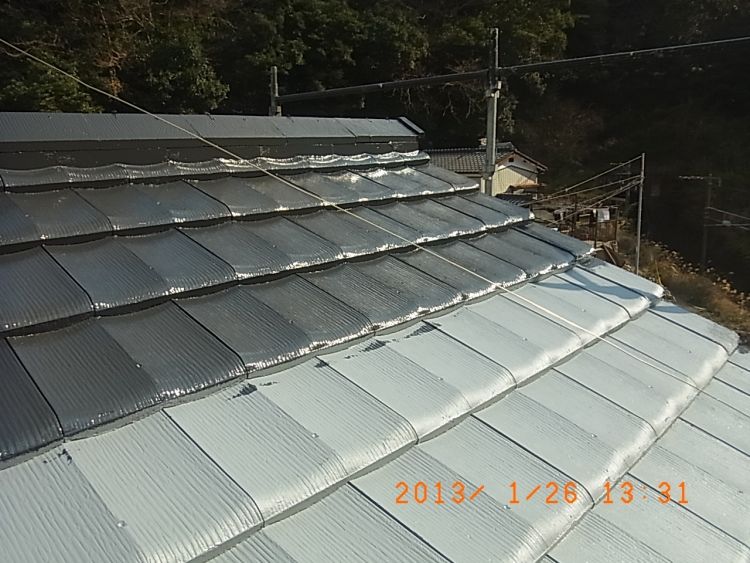

天気は晴れ

風が強いせいか 夜露も全く出ていません

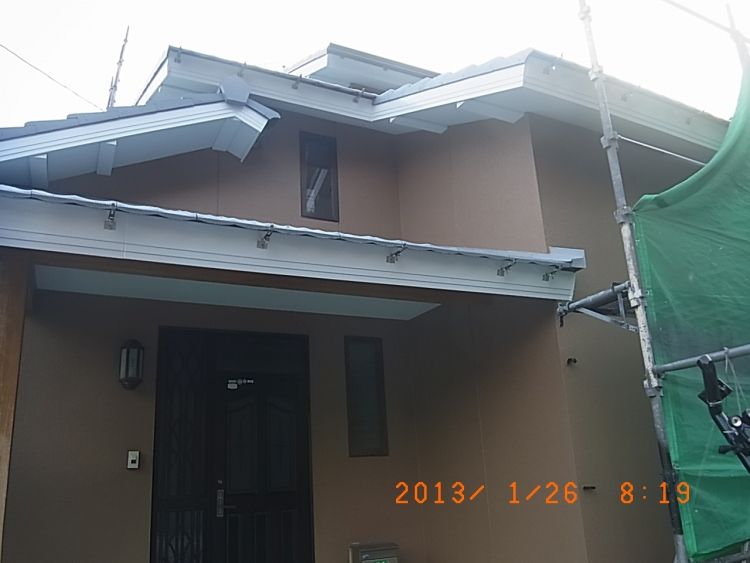

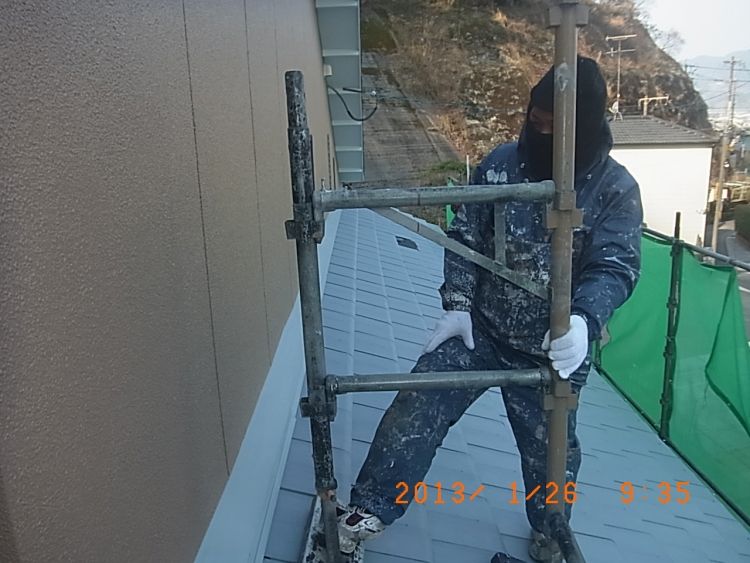

屋根塗装時に邪魔なので 下屋根部分の足場(5スパン)を3名で解体することにしました。
慣れない仕事なんで これに10時までかかってしまいました。

10時からは1名が大屋根のベタ面を塗装 1名が細かい部分の塗装

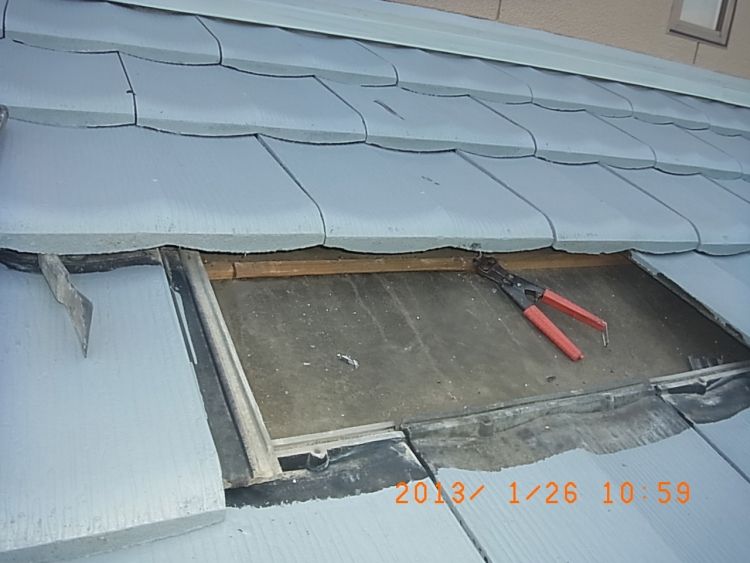

私は足場の支柱部分の瓦が割れていましたんで、またしても差し替え。

この屋根材は隙間から入った水が この部分を通り外へ排水される仕組みみたいです。

で、いつもは縁切り部材を入れるのですが この瓦の場合 重量があり、部材を挿入しても効果が無い
ようですが、屋根材がRになってくれていて その窪みからうまく排水される仕組みっぽいです。
が、この後上塗りを2回かけてみて、隙間が潰れていた場合 後日に縁切り処置をしようと思います。

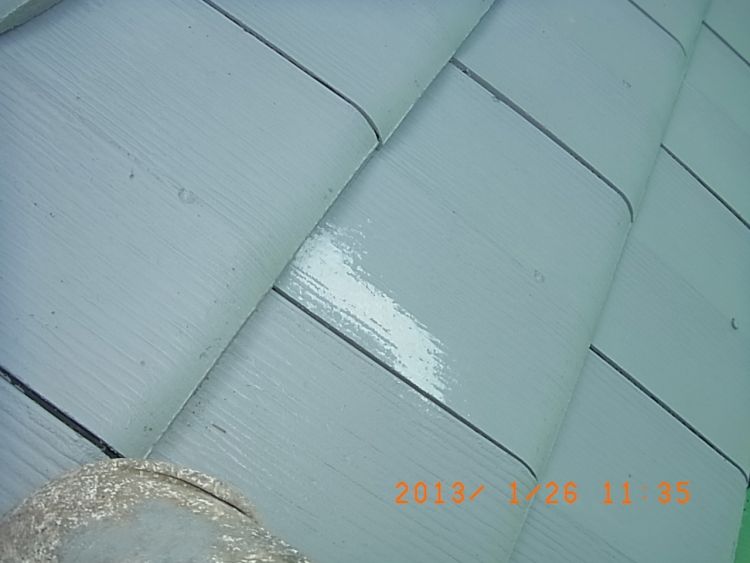

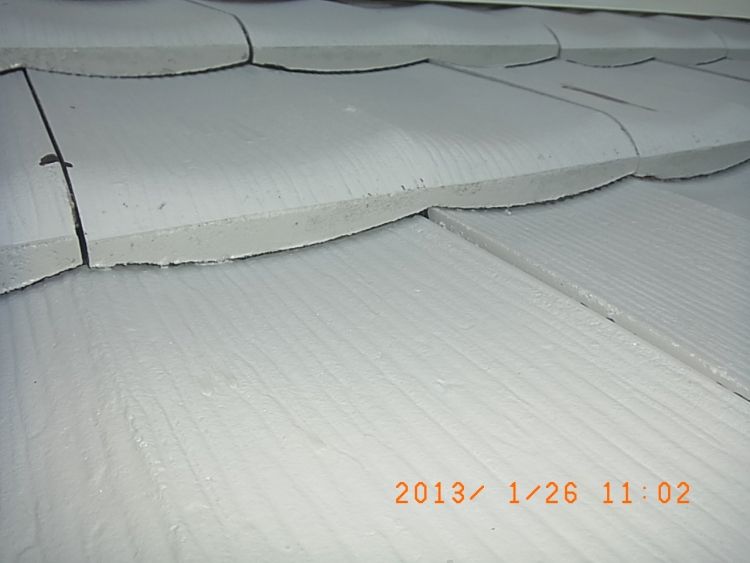

その後 軽度クラックのパテ修理。

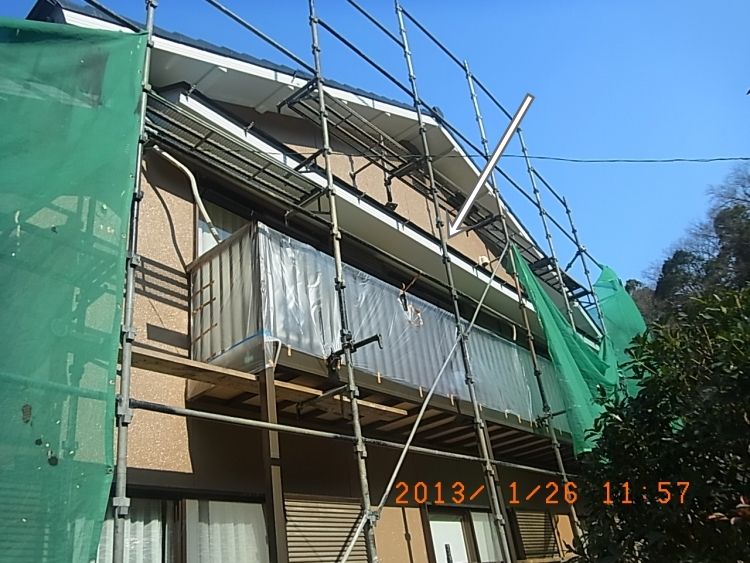

1部分 カラーベストの屋根材が乗った庇があります。
【マウスを乗せると画像が変化します】

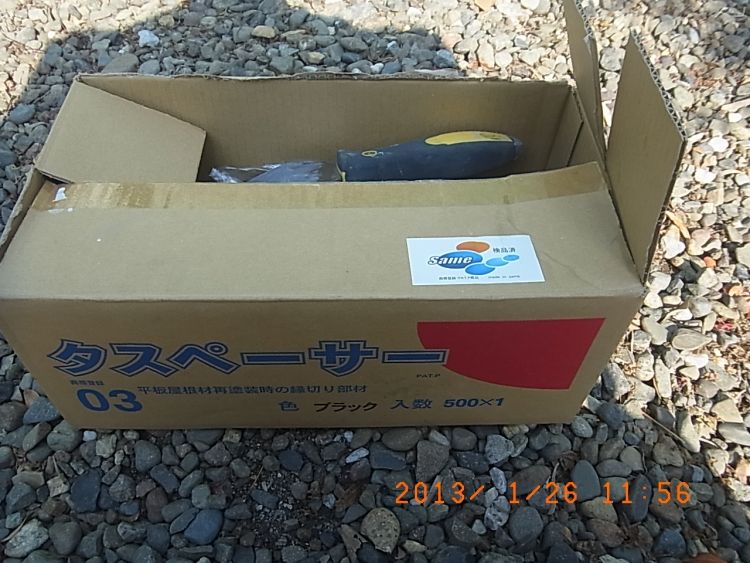

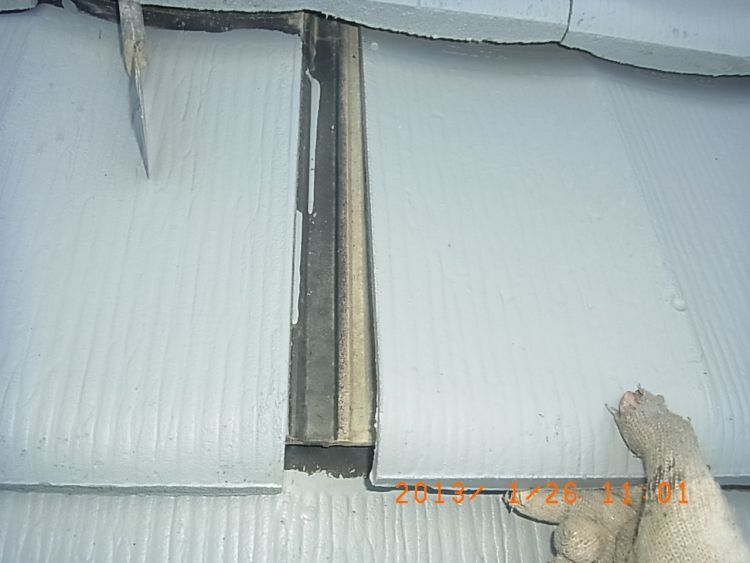

この部分にタスペーサー03を挿入 *途中の写真を失念。 と ここでお昼休み

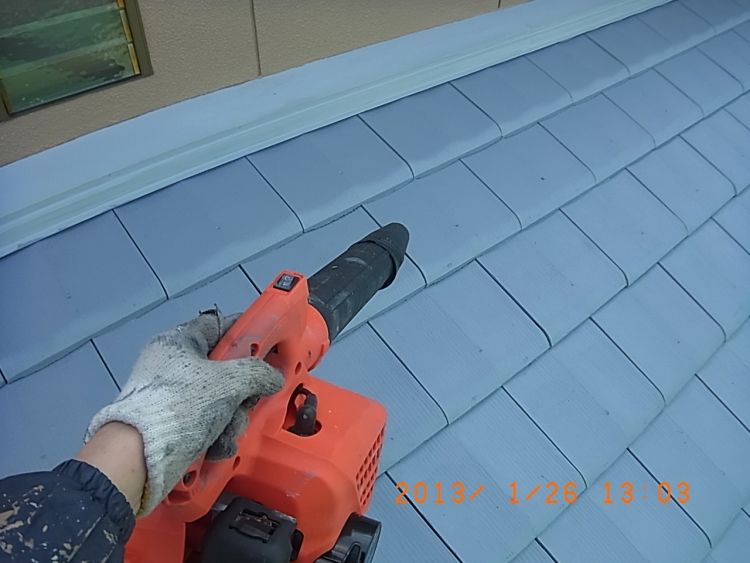

午後からは 瓦を差し替えた際に出た埃とタスペーサーを挿入した際の埃をエアブロー

で ベタ面の塗りに参加。

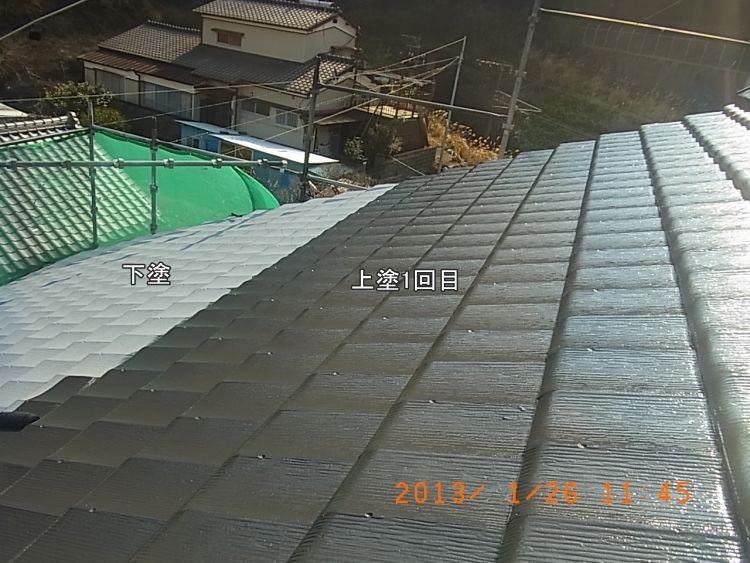

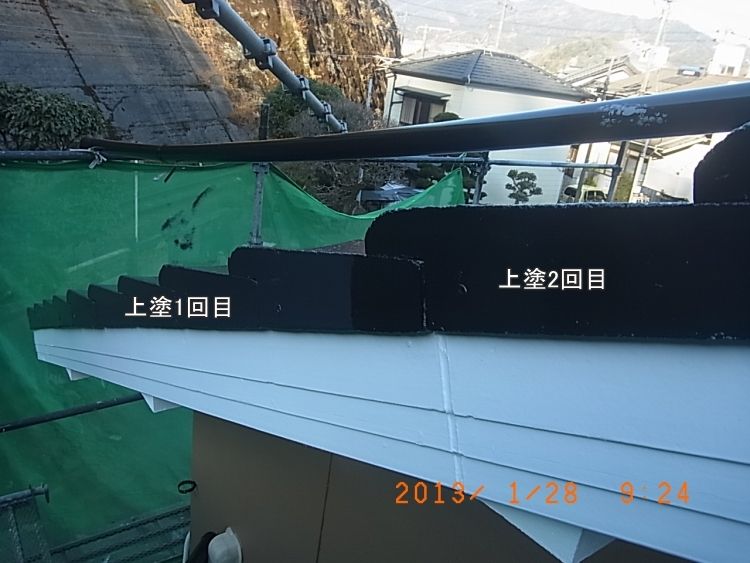

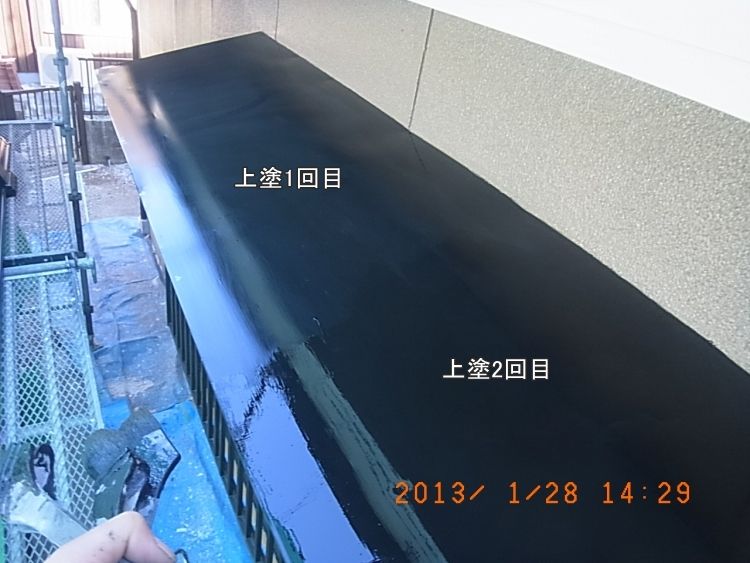

で、16時前くらいに上塗り1回目が完了。

前回の塗替えの際 ポストの縁に塗料が固着してましたんで 清掃 など
残った時間で細々した事をやっておきました。

【28日】

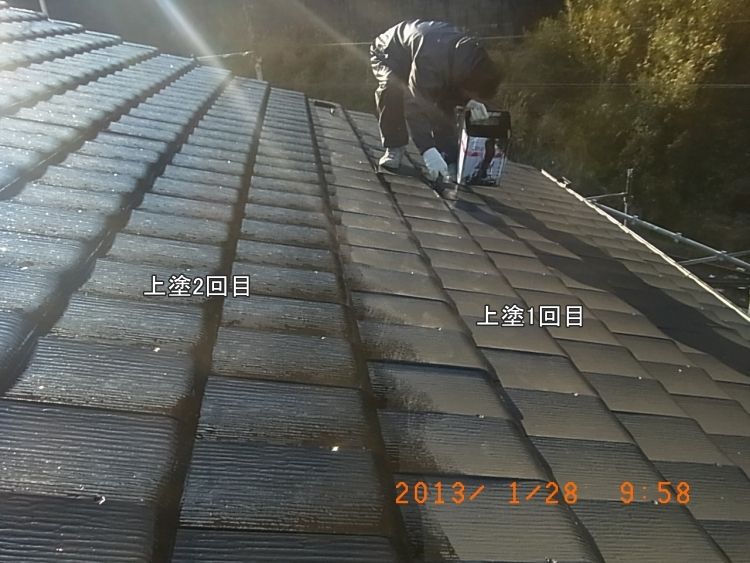

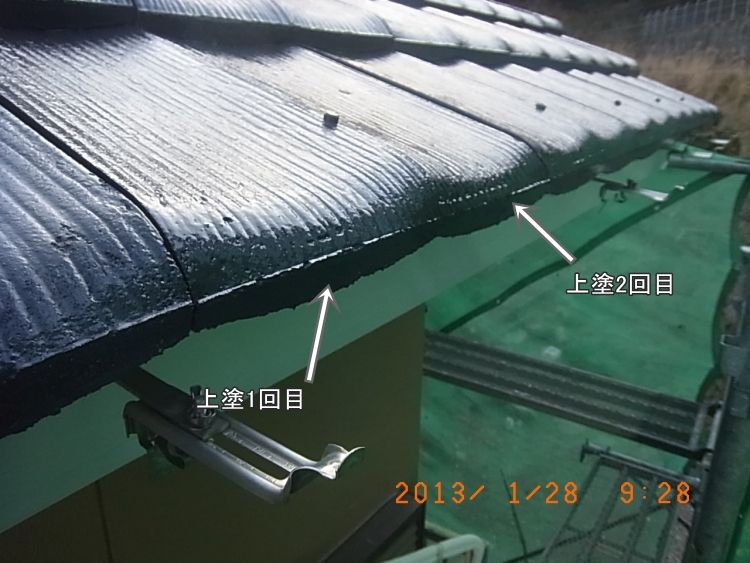

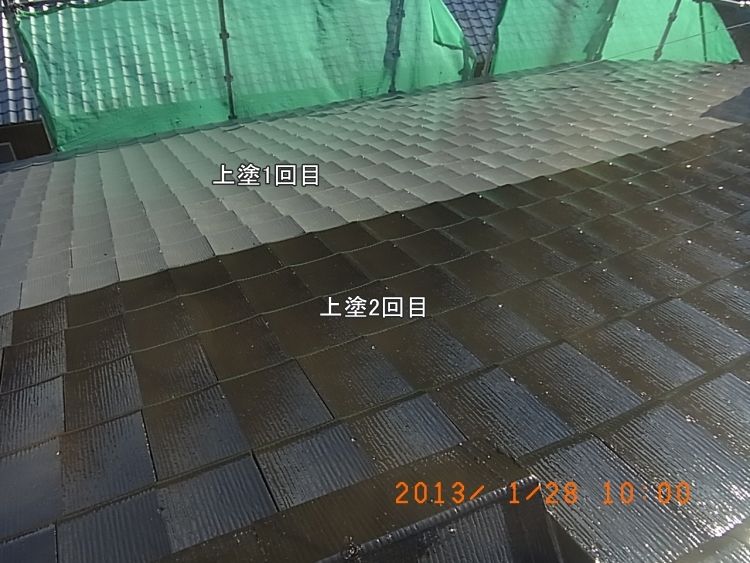

今日も夜露が無しだったので、現場到着後 少々雑用を済ました後 2名は大屋根のベタ面塗装(上塗2回目)
私は細部の塗り と分担。

軒先部分も同様

ベタ面は2名にお任せしました

私は瓦の小口塗りが終えたので そのままトタン部分の上塗り2回目

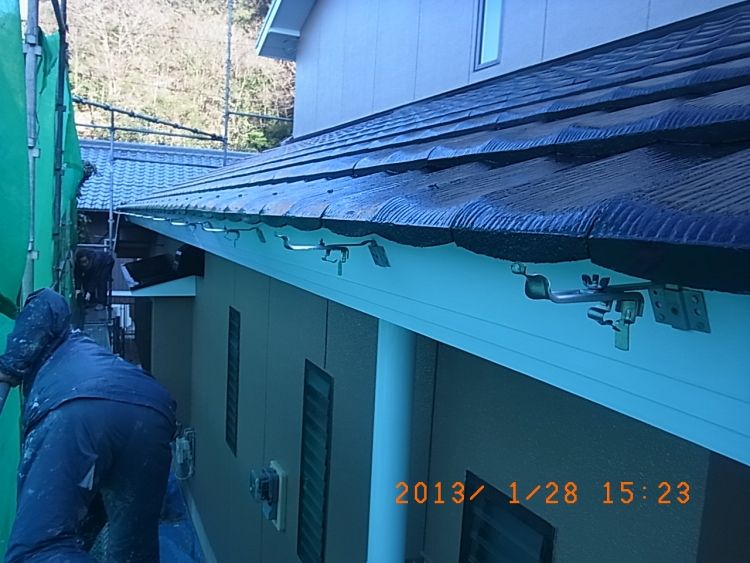

で 丁度15時頃に 屋根塗装が全部完了しました。 その後 外しておいた雨樋の復旧
【マウスを乗せると画像が変化します】
【マウスを乗せると画像が変化します】

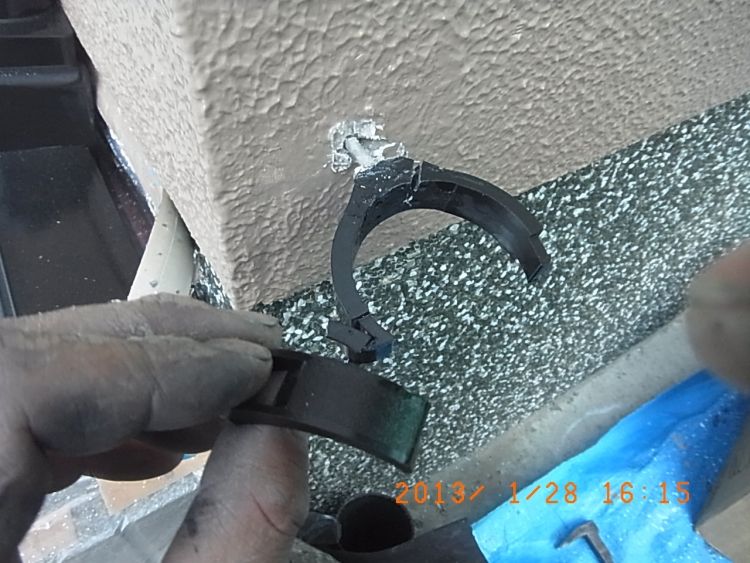

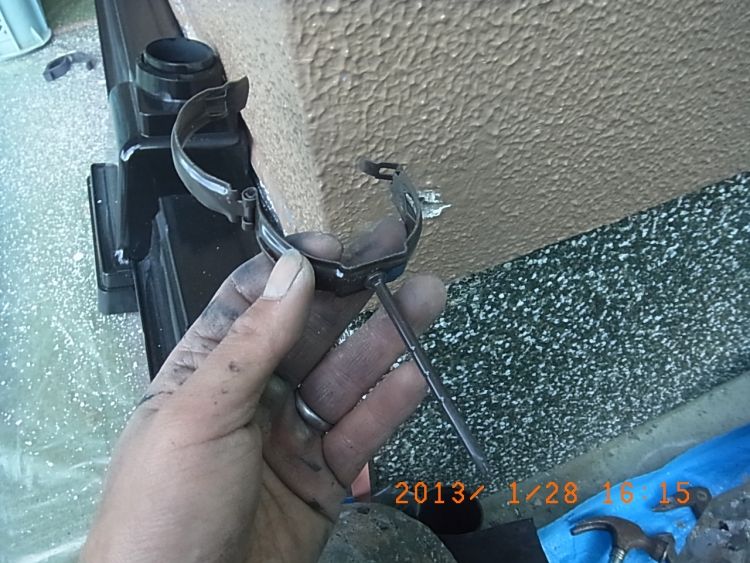

既存の縦樋金具はプラスチック製で このタイプはあまり宜しくありません。
力加減をミスると すぐパキっと割れてしまいます。

そういう弱い部分は 数箇所交換しました。

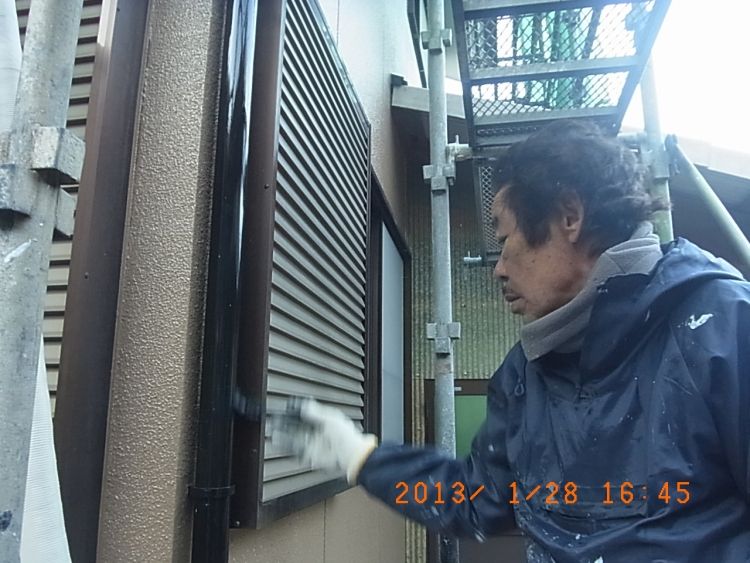

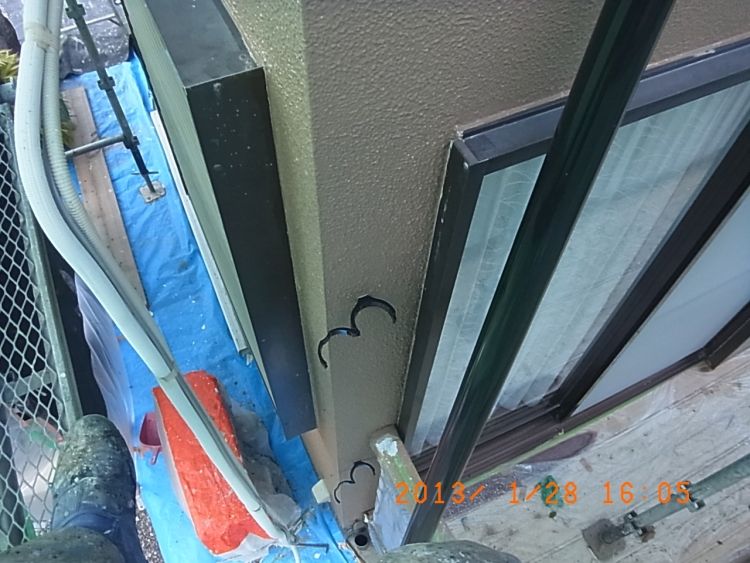

復旧した後は 残っていた縦樋塗装を行い 本日は完了しました。

25年1月28日(月) 「3名」 累計38.7人|予測34人
土曜日と月曜日(本日)2日分更新します。
【28日】
天気は晴れ

風が強いせいか 夜露も全く出ていません

屋根塗装時に邪魔なので 下屋根部分の足場(5スパン)を3名で解体することにしました。
慣れない仕事なんで これに10時までかかってしまいました。

10時からは1名が大屋根のベタ面を塗装 1名が細かい部分の塗装
私は足場の支柱部分の瓦が割れていましたんで、またしても差し替え。

この屋根材は隙間から入った水が この部分を通り外へ排水される仕組みみたいです。

で、いつもは縁切り部材を入れるのですが この瓦の場合 重量があり、部材を挿入しても効果が無い
ようですが、屋根材がRになってくれていて その窪みからうまく排水される仕組みっぽいです。
が、この後上塗りを2回かけてみて、隙間が潰れていた場合 後日に縁切り処置をしようと思います。

その後 軽度クラックのパテ修理。

1部分 カラーベストの屋根材が乗った庇があります。
【マウスを乗せると画像が変化します】
この部分にタスペーサー03を挿入 *途中の写真を失念。 と ここでお昼休み

午後からは 瓦を差し替えた際に出た埃とタスペーサーを挿入した際の埃をエアブロー

で ベタ面の塗りに参加。

で、16時前くらいに上塗り1回目が完了。

前回の塗替えの際 ポストの縁に塗料が固着してましたんで 清掃 など
残った時間で細々した事をやっておきました。

【28日】
今日も夜露が無しだったので、現場到着後 少々雑用を済ました後 2名は大屋根のベタ面塗装(上塗2回目)
私は細部の塗り と分担。

軒先部分も同様

ベタ面は2名にお任せしました

私は瓦の小口塗りが終えたので そのままトタン部分の上塗り2回目

で 丁度15時頃に 屋根塗装が全部完了しました。 その後 外しておいた雨樋の復旧
【マウスを乗せると画像が変化します】
【マウスを乗せると画像が変化します】
既存の縦樋金具はプラスチック製で このタイプはあまり宜しくありません。
力加減をミスると すぐパキっと割れてしまいます。

そういう弱い部分は 数箇所交換しました。

復旧した後は 残っていた縦樋塗装を行い 本日は完了しました。
