2018年03月25日
【16】3月24日 外壁下塗 上塗1回目(1名×1.1)

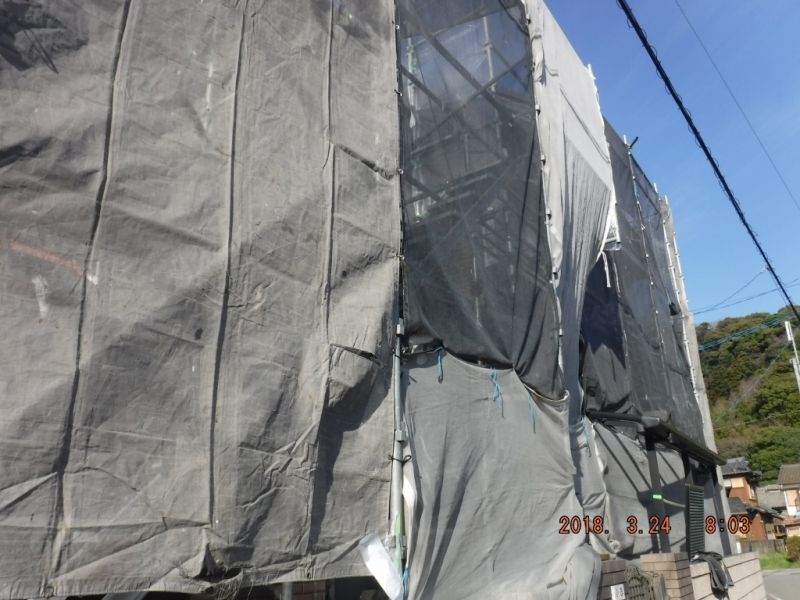

天気は快晴 風も無いし 仕事日和な1日でした。
いつもは外壁を塗装するのは ローラー 刷毛で行うのですが、
K様宅の外壁材は凹凸の掘りが深く 毛足の長いローラーを用いても
けっこう てこずりそうな感じでして、面積も170~180平米くらいありますし
これを1人で淡々と塗るのは きついだろうな と判断しまして

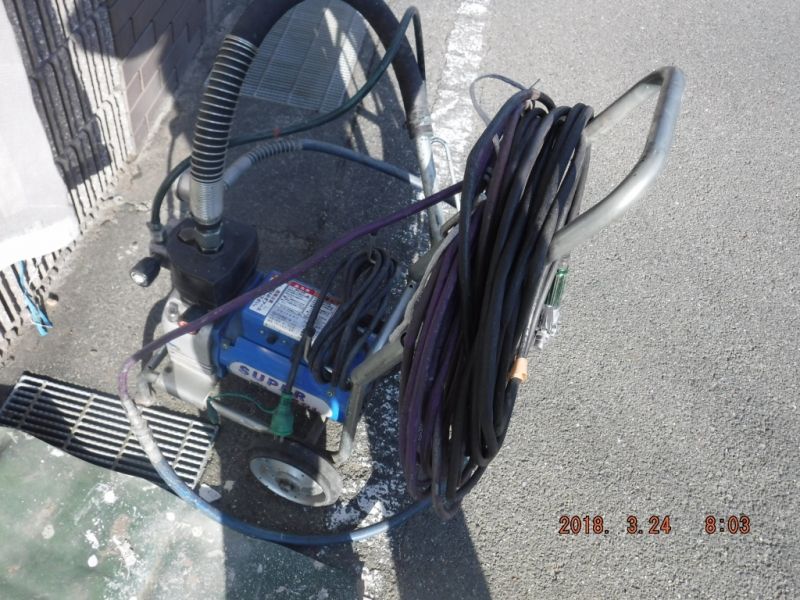

今回は ↓ の電動吹き付け機械を使用する事にしました。

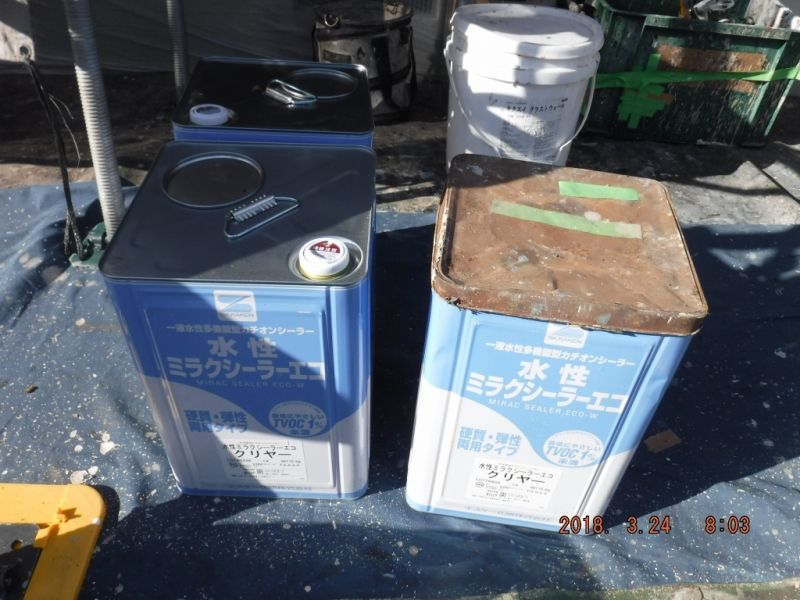

下塗を準備

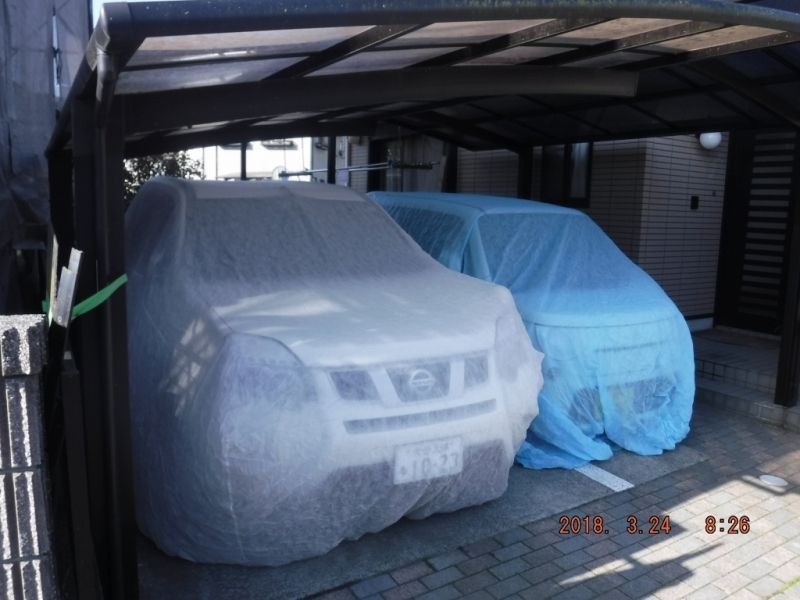

近隣の車にカバーをかけます

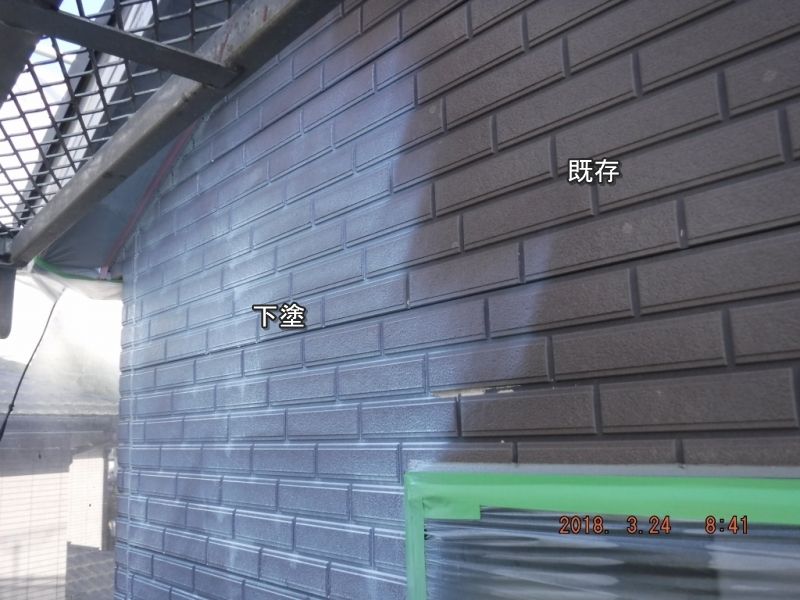

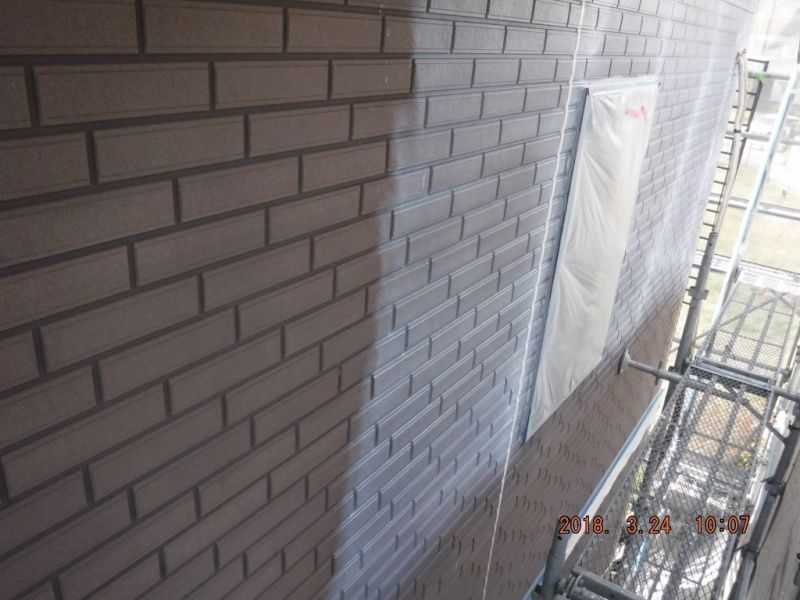

そして8時半頃から下塗開始 南面~スタート
塗りたては白っぽいですが 乾燥と共に透明になり
元々の色に少し艶が出た くらいの状態に戻ります

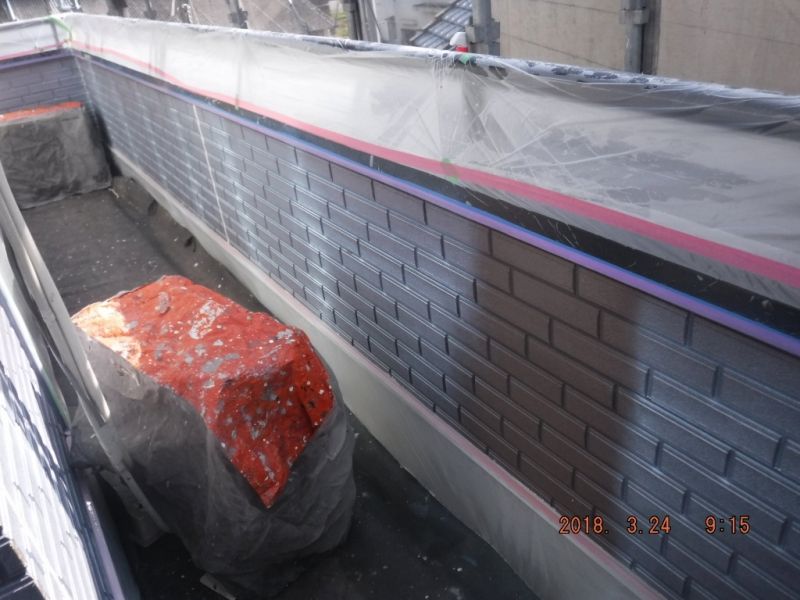

バルコニー内部~外部
東面
西面

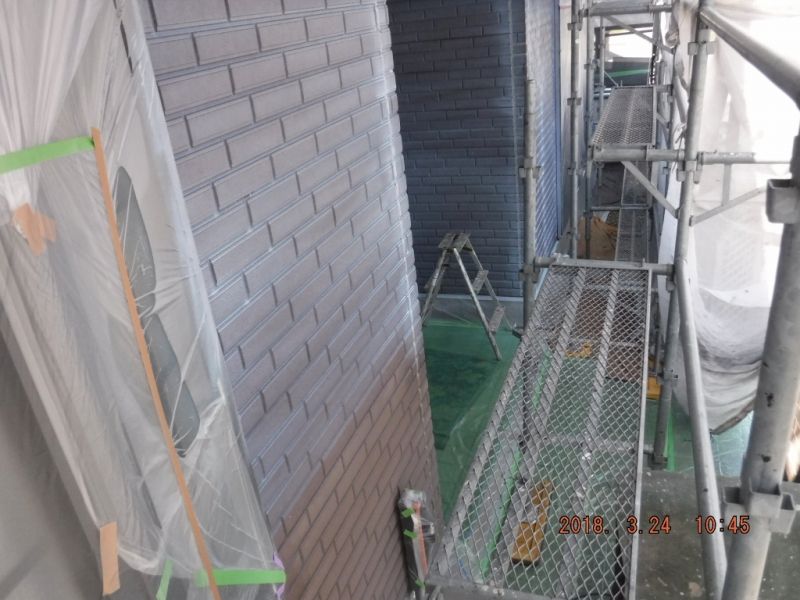

北(玄関)の面 が最後です。 11時前あたりに下塗完了

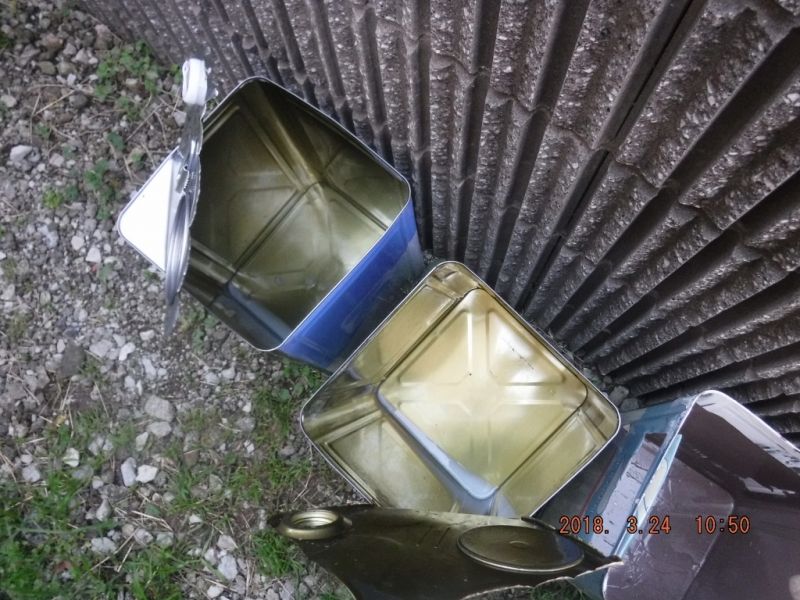

2缶+在庫0.6缶ありまして 2缶弱消費しました
この下塗は気温23度で2時間後に上塗OKとカタログ記載されていますが
材料が溜まり易い部分は2時間後でも 微妙な状態でしたので
外壁のビス穴やクラックが入っている部分にパテ打ちしたりして
時間稼ぎしましたが、 それでもやる事が無くなったので 12時~14時頃まで
車の中で寝てました。
時間稼ぎ中に外壁の上塗を準備
約5時間以上乾燥させた事になるので

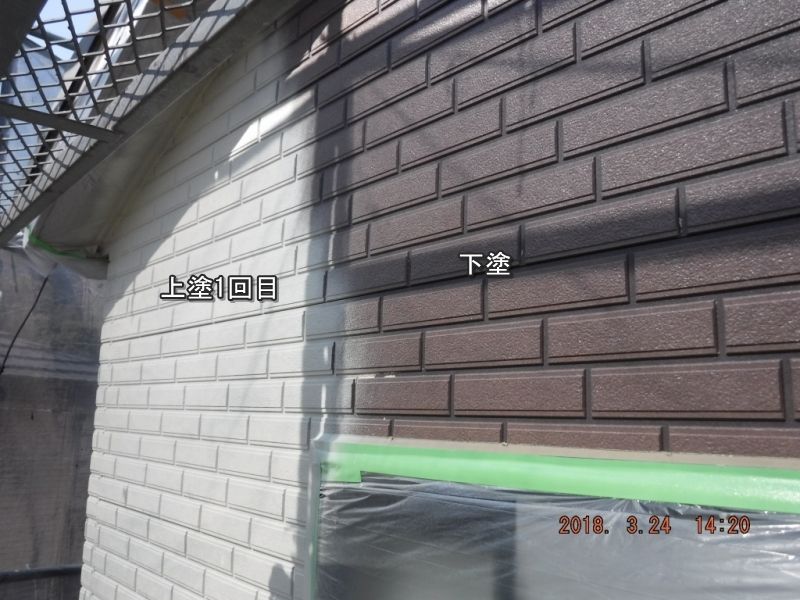

14時20分頃から 上塗1回目を塗布 下塗時と同じ南面頂上部からスタート
南~東~西 へと進み
北面でフィニッシュです

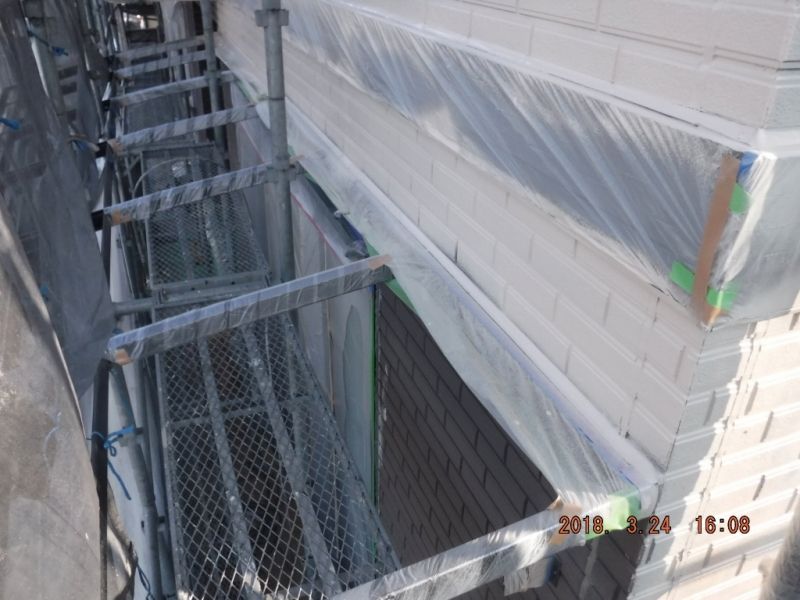

16時半過ぎに上塗1回目が完了。
1工程が2時間強くらい という事がわかりました。
今回の場合 ローラー塗りだと 多分 1人で1工程が1日半位?は最低
かかると思いますんで 単純に6倍位早い計算になります。
屋根はよくあるんですが 外壁面の吹き付けは今回初なので
環境がOKで、凹凸の激しい材質で大面積の場合は 全部吹き付けが良いなぁ
と思いました。
この後 養生が剥がれてしまったトコの手直しや機械等の片付けなどを
行い 18時頃に終業しました。
いつもは外壁を塗装するのは ローラー 刷毛で行うのですが、
K様宅の外壁材は凹凸の掘りが深く 毛足の長いローラーを用いても
けっこう てこずりそうな感じでして、面積も170~180平米くらいありますし
これを1人で淡々と塗るのは きついだろうな と判断しまして
今回は ↓ の電動吹き付け機械を使用する事にしました。
下塗を準備
近隣の車にカバーをかけます
そして8時半頃から下塗開始 南面~スタート
塗りたては白っぽいですが 乾燥と共に透明になり
元々の色に少し艶が出た くらいの状態に戻ります
バルコニー内部~外部
東面
西面
北(玄関)の面 が最後です。 11時前あたりに下塗完了
2缶+在庫0.6缶ありまして 2缶弱消費しました
この下塗は気温23度で2時間後に上塗OKとカタログ記載されていますが
材料が溜まり易い部分は2時間後でも 微妙な状態でしたので
外壁のビス穴やクラックが入っている部分にパテ打ちしたりして
時間稼ぎしましたが、 それでもやる事が無くなったので 12時~14時頃まで
車の中で寝てました。
時間稼ぎ中に外壁の上塗を準備
約5時間以上乾燥させた事になるので
14時20分頃から 上塗1回目を塗布 下塗時と同じ南面頂上部からスタート
南~東~西 へと進み
北面でフィニッシュです
16時半過ぎに上塗1回目が完了。
1工程が2時間強くらい という事がわかりました。
今回の場合 ローラー塗りだと 多分 1人で1工程が1日半位?は最低
かかると思いますんで 単純に6倍位早い計算になります。
屋根はよくあるんですが 外壁面の吹き付けは今回初なので
環境がOKで、凹凸の激しい材質で大面積の場合は 全部吹き付けが良いなぁ
と思いました。
この後 養生が剥がれてしまったトコの手直しや機械等の片付けなどを
行い 18時頃に終業しました。
