2011年11月07日

23年11月7日 大分県津久見市ホワイト様宅の記録【10】

11月7日 シーリング,その他(人員2名)【累計15.5人工】

小雨が降り続く日が続き、やっと晴れました。少々雨が降っても、おかまいなしに作業する男気のある店なら
とっくに工事完了。といってもおかしくない日数ですが、「塗り」にいたるまで、まだまだやる事があります。
いつも通り8時15分前に現場到着。朝から2手にわかれて作業分担です。

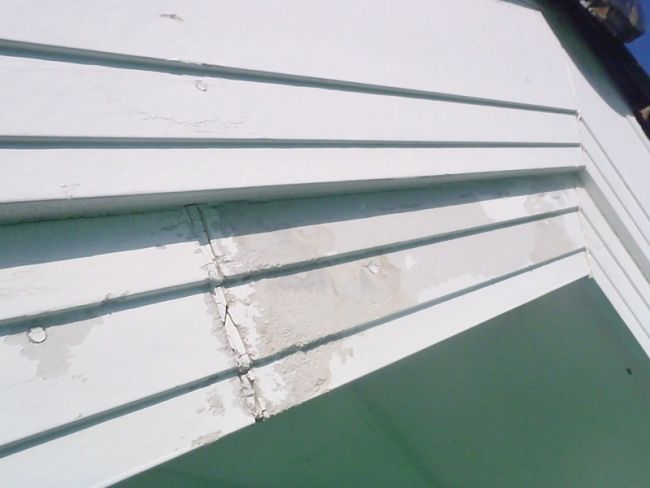

PB070406

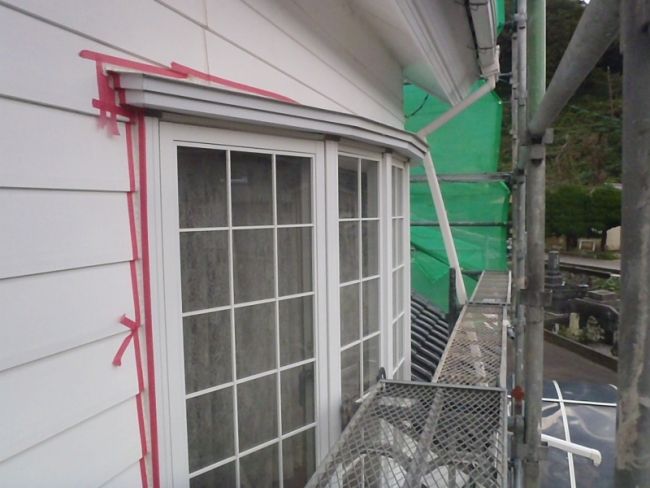

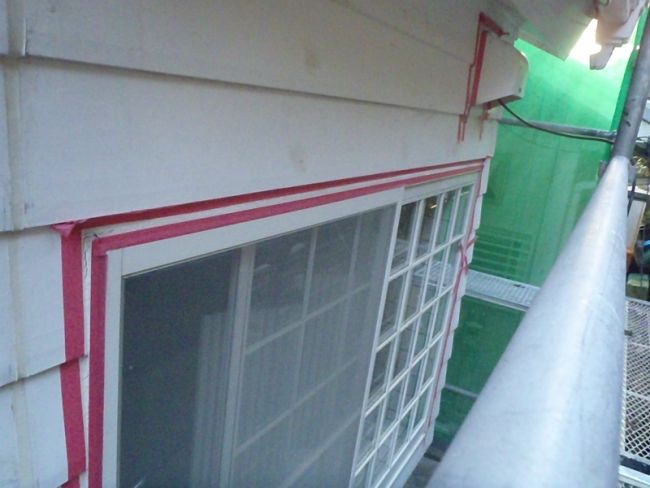

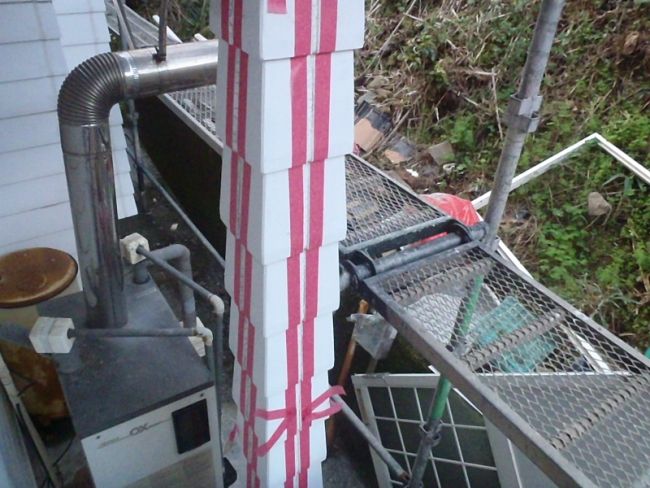

板井氏は、その他シーリング部分の打設予定箇所にマスキング

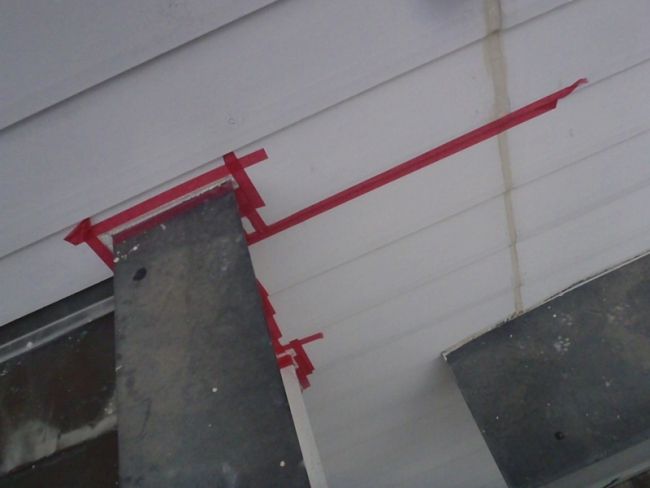

PB070407

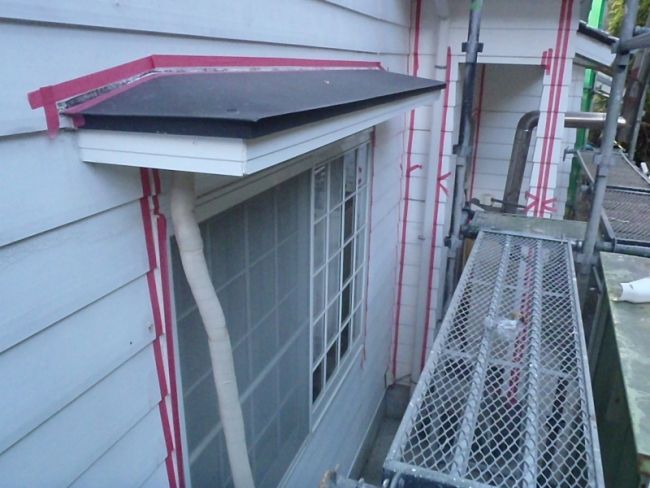

PB070408

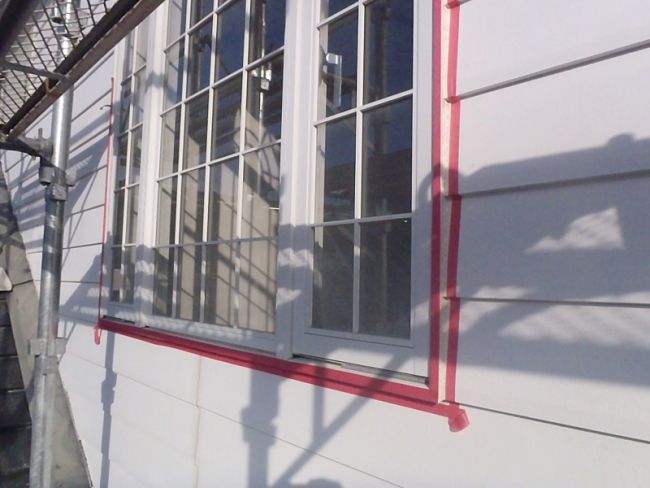

こういったサッシ周囲のシーリングなどの事です。赤いテープの内側に打設していきます

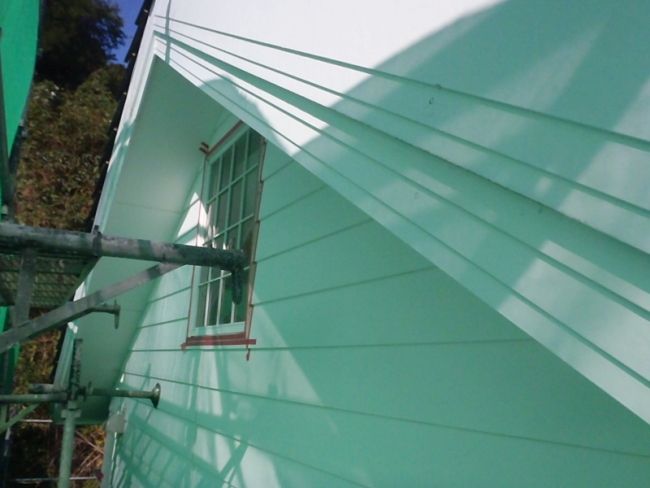

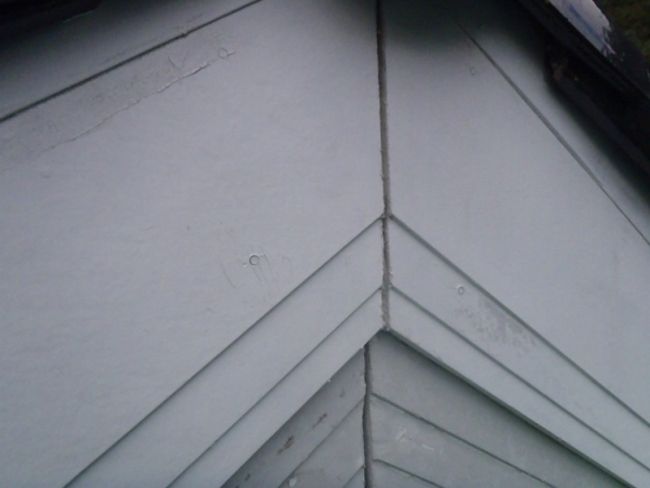

PB070409

私は終日「破風板」部分のシーリング&下地調整作業です。

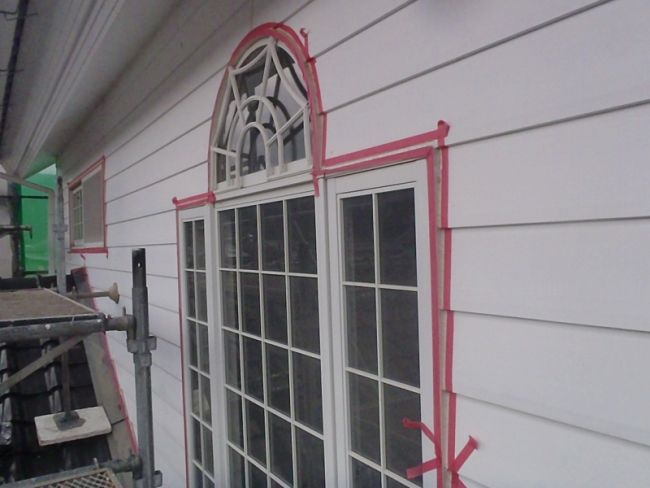

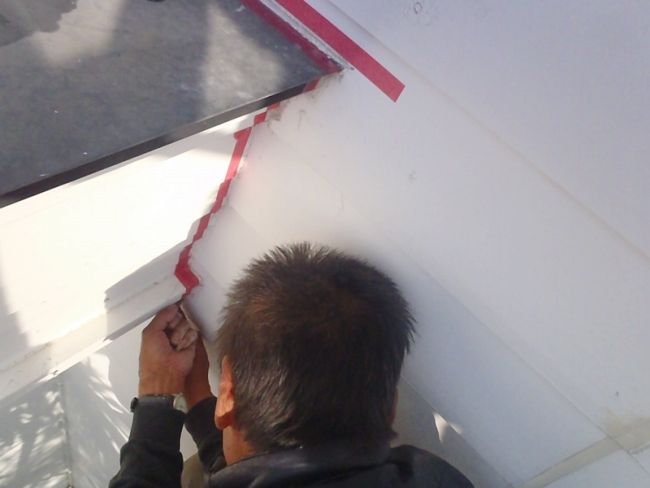

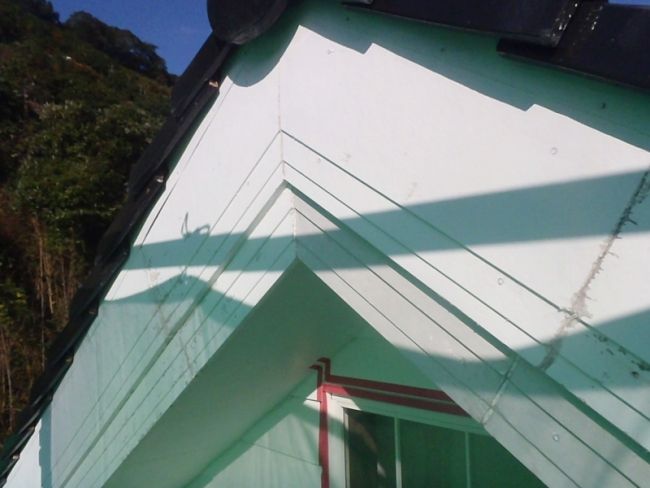

PB070415

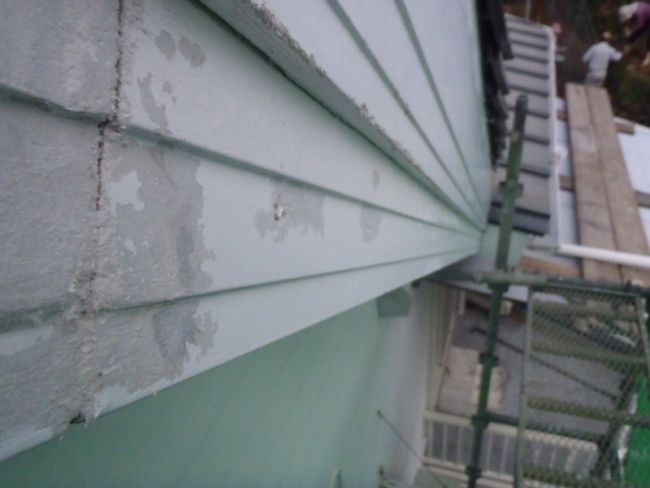

と、その前に、、、例によって予定外作業が、、、下の段(3段部分)の新築の時の塗装が、かなり頼りない事に
気がつきました、、、

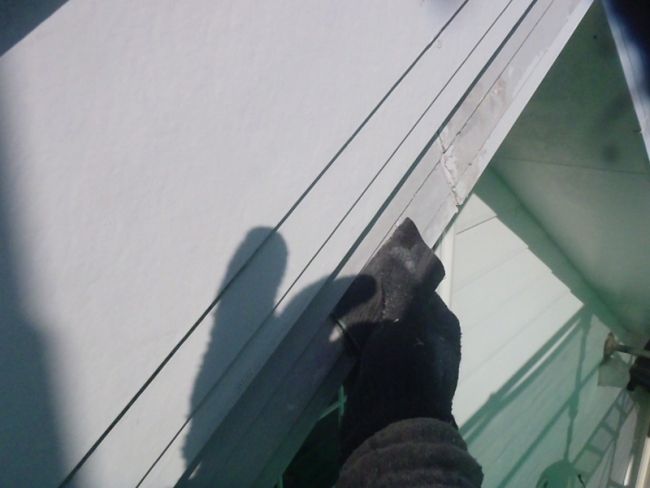

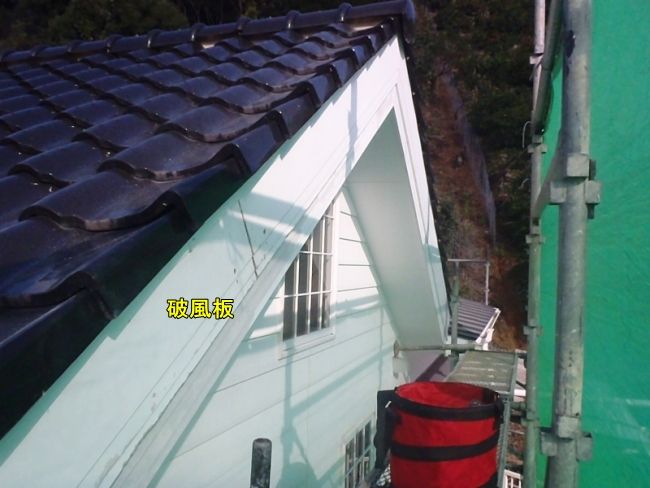

PB070417

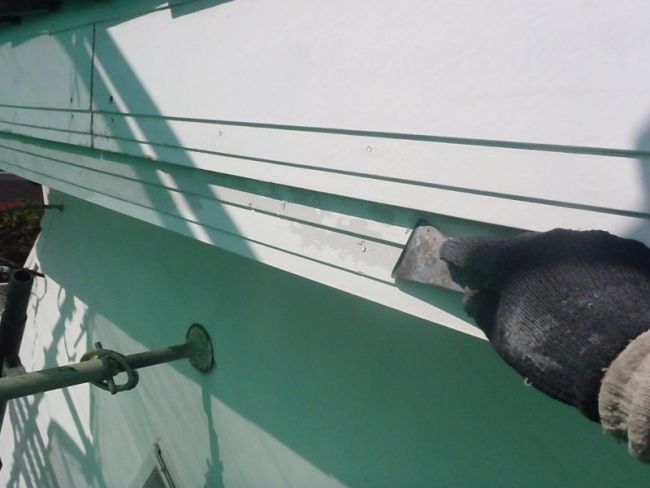

鉄ヘラでガリガリやると、けっこうペラペラ取れてしまうのでした、、、、、、

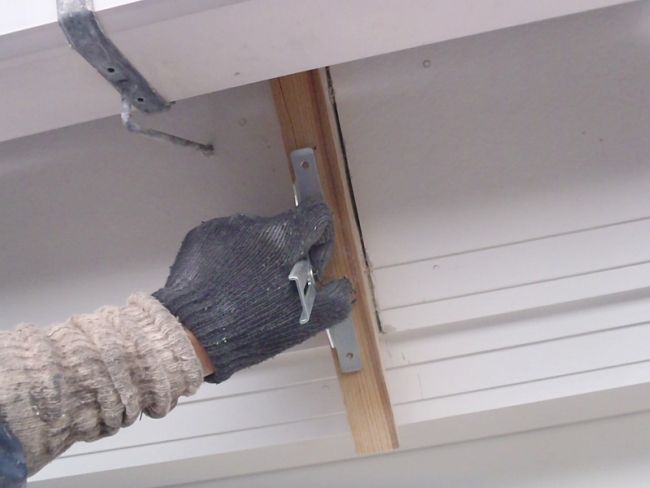

PB070418

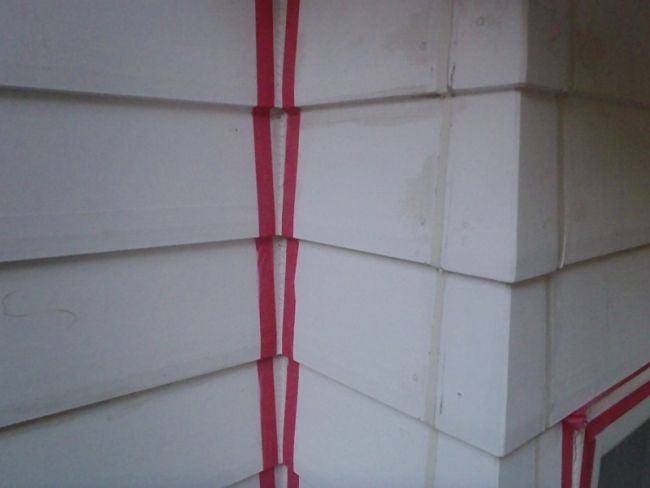

こんな具合です ↓

上の段は大丈夫でしたが、雨樋の無い妻面は切れたシーリングから内側に水がまわる為に、ダメでしたので

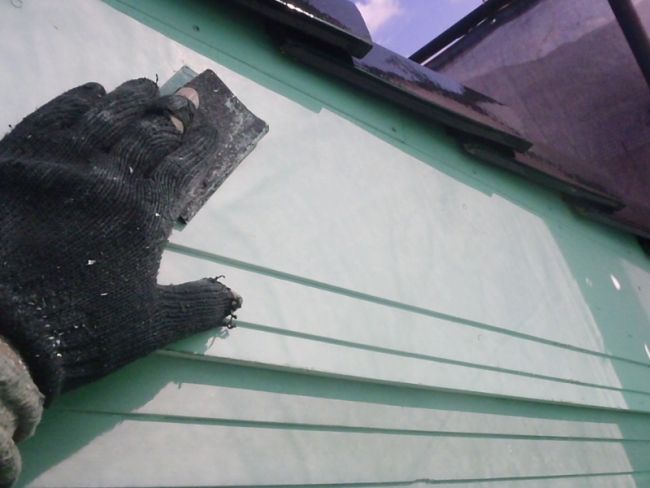

鉄ヘラでガリガリ落とした後、サンドペーパーで研磨

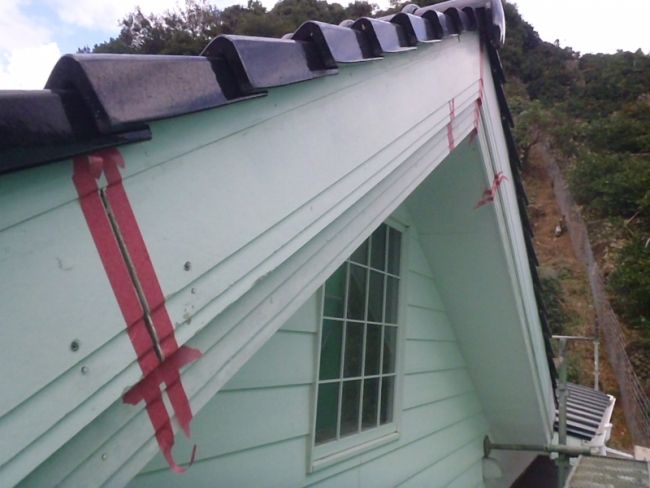

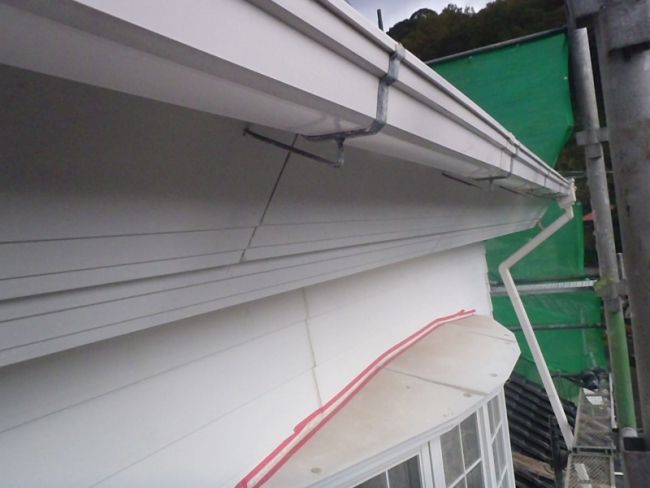

PB070420

上の段は剥がすんではなく、こすって小傷を入れる目荒し もついでにやっておきます。

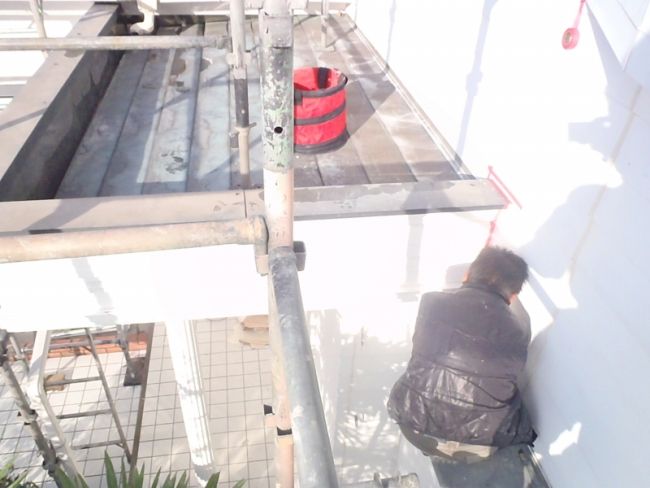

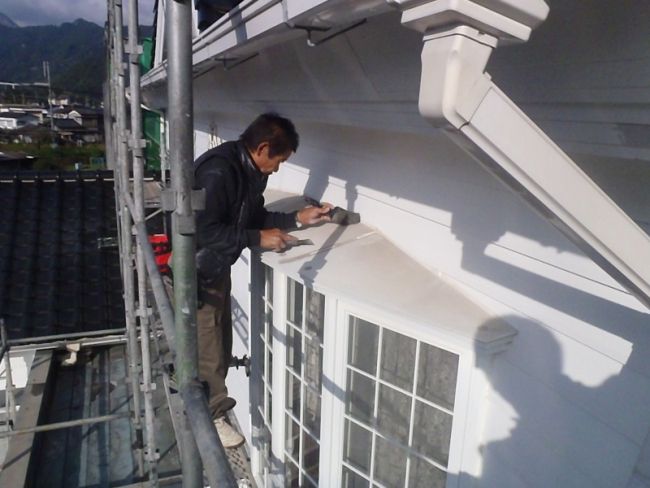

PB070438

東側の妻面です。

マウスを乗せると画像が変化します ↓

zengo

西側の妻面です

マウスを乗せると画像が変化します ↓

zengo

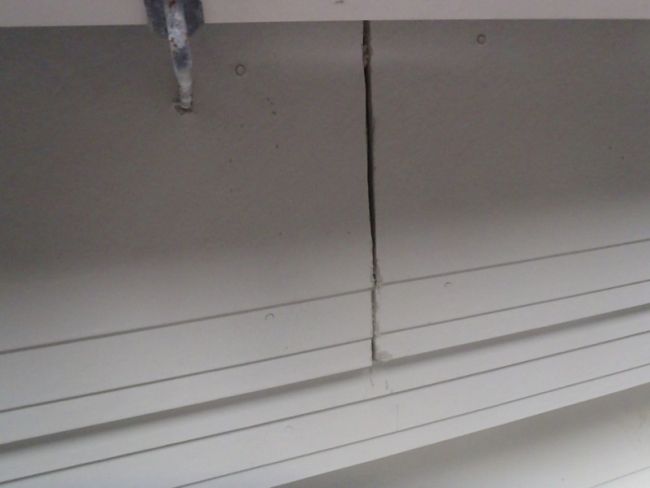

その後、破風板のつなぎあわせ部分のシーリング作業へ。

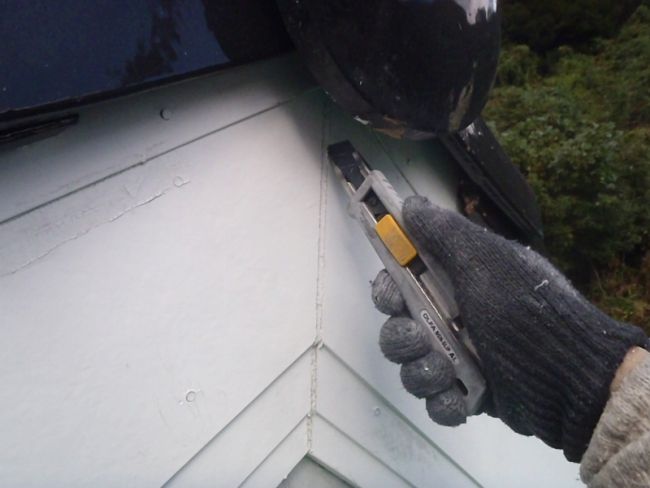

カッターで切り込みを入れて、既存を撤去

PB070421

PB070422

何箇所か板が浮いてたので、ステンレスのビスで補強。

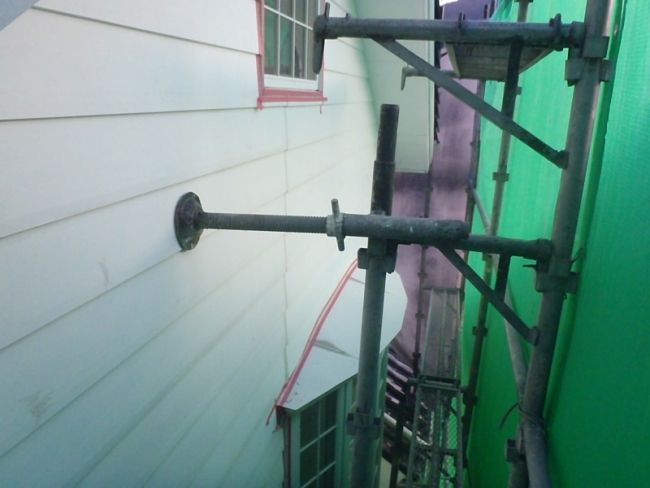

PB070416

雨樋のある 鼻隠し 側は、先程のようなペラペラ状態にはなってませんでしたので、鉄ヘラによる
「剥がし」は行わず、目荒し だけ行い、シーリング下準備です

PB070432

ほとんど突きつけ状態で、隙間の狭い箇所は、このままだとシーリングの打ち代(厚み)が確保できないので
自作の定規を あてがってカッターで断面を広げるべくカリカリ掘ります。

PB070433

微妙な違いですが、、、、、

マウスを乗せると画像が変化します ↓

zengo

こちらは西面の破風板です。既存シール撤去&断面の掘り掘り後 ↓

マウスを乗せると画像が変化します ↓

zengo

と いった事をした後、マスキングを貼っておきます。

PB070431

今日の私は、剥がす、こする、掘る という見た目の変わらぬ事を丸1日やってましたが、
2階の東、南、西の3面を終えた時点でタイムアップ。

板井氏は終日シーリング打ち増し箇所のマスキング。

2階 南面①

PB070423

2階 南面②

PB070424

玄関庇しの付け根部分

PB070425

2階 南面③

PB070427

2階 西面①

PB070442

2階 西面②

PB070443

1階 北面①

PB070444

ちなみに出窓上の庇トタンのマスキングをする際に、板井氏がガリガリこすってんで どしたん???
と思ったら、、、、、

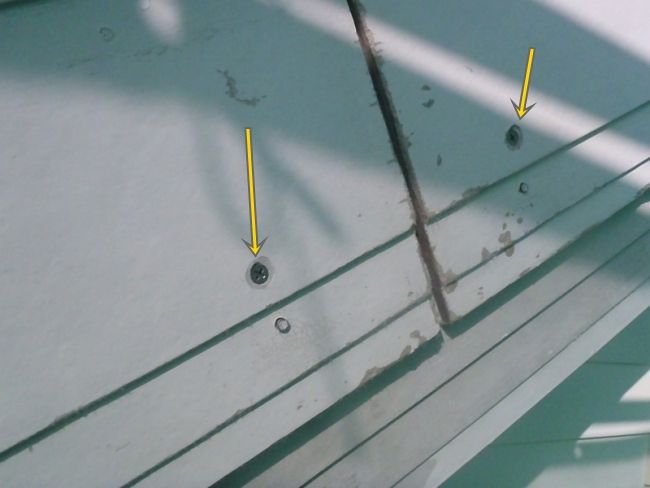

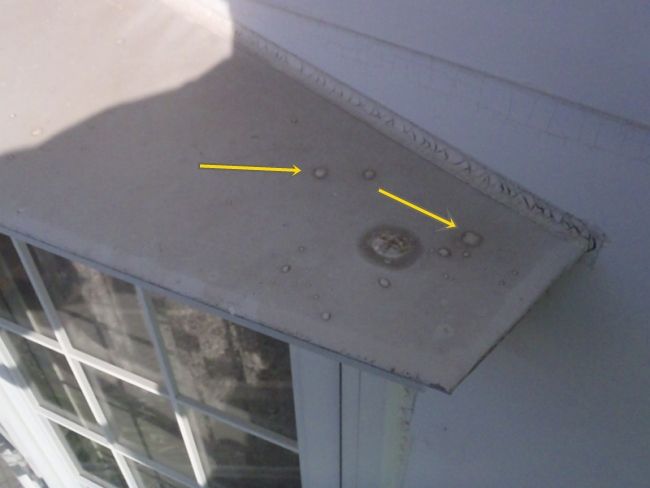

PB070411

この矢印の「だま」を落としていました。新築の時の塗装屋さんは、この庇をナイロンで養生(カバー)せずに
塗っていたみたいです。

PB070412

1階 北面②

PB070446

1階 北面③ この柱は4面にシーリングがあり、これを撤去&打ち替えでいくと、
おそらく、1人で半日以上の時間を要す為、見積り段階でホワイト様に説明し、ここは打ち増し でいく事と
しております。撤去するのが100%ですが、お金かけた割に、あまりにも効果が無い と判断しました

PB070445

1階 北面 ④

PB070447

板井氏もマスキングが全て終わりませんでしたので、明日もこの続きです。
